刮板機的換頭術詳解

文章出處:責任編輯:塞伯坦查看手機網址
掃一掃!刮板機的換頭術詳解掃一掃!
人氣:-發表時間:2016-06-07 08:00【

前段時間“換頭術”曾經成為當紅新聞,根據樂觀估計,世界首例換頭術將在2017年底于哈爾濱進行。當然,我們今天討論的是刮板機的換頭術,在刮板機的機頭部分被電機被燒壞時,需要及時更換,為了確保刮板機機頭電機安全、順利地安裝,嵩陽煤機來科普下刮板機換頭術詳解。

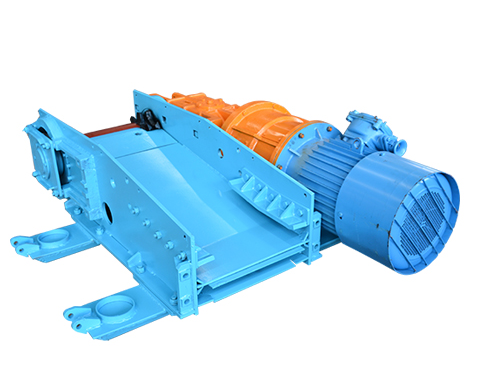

刮板機換頭術丨刮板機機頭

刮板機換頭術:

(一)風巷下放刮板機機頭電機的施工方法

 (1)首先利用連續牽引絞車將電機運至風巷牽引車尾輪處,卸車后用一根320m長的鋼絲繩通過掛在149#支架頂梁上的滑輪(10T)拴在梭車上,另一端固定在電機上,確保連接可靠,并在電機下墊一塊木板,防止電機突然下滑。

(2)遠離工作面方向啟動連續牽引車,通過梭車的行走向工作面方向移動刮板機機頭電機,在下放過程中,跟車工手持對講機跟在電機斜上方10m處(靠近煤壁側),隨時注意電機的移動狀況,防止電機碰倒超前支柱,如出現異常情況,通過手持對講機聯系牽引車司機立即停車,待處理完后才可重新下放。同時,安排專人站在支架內注意觀察滑輪的情況,出現異常情況用手持對講機通知跟車工,跟車工聯系牽引車司機立即停車。

(3)梭車后的跟車工隨時注意梭車的運行情況,發生異常情況立即通過手持對講機通知牽引車司機停車,待問題處理完后,方可通知牽引車司機開車。

(4)電機的軸向和巷道的走向方向一致,防止電機發生滾動。同時可以避免電機碰撞超前支柱。



(二)刮板機下放刮板機機頭電機的施工方法

(1)刮板機機頭電機下放至刮板機機尾時,首先將采煤機開至刮板機機頭處,然后將149#支架降下,把兩個5T倒鏈掛在支架頂梁上,通過支架立柱的升降和伸縮梁的伸縮將電機吊至刮板機上,預先在電機下放兩根枕木,再用8#鐵絲穿過枕木捆綁在刮板上,捆綁要牢固可靠,防止電機下滑或左右晃動碰壞齒軌。

(2)在起吊電機前,必須將刮板機閉鎖,防止在固定電機時刮板機突然啟動發生意外事故,由班工長檢查無誤后,通知電控臺司機啟動刮板機。

(3)將電機下放至刮板機機頭8m時,停止刮板機,然后利用兩個5T的倒鏈將電機吊起越過電纜槽,放在支架立柱前。



(三)刮板機上拉刮板機機頭電機(損壞)的施工方法

(1)利用兩個5T的倒鏈將損壞的電機吊入刮板機上,預先在電機下放兩根枕木,再用8#鐵絲穿過枕木捆綁在刮板上,捆綁要牢固可靠,防止電機下滑或左右晃動碰壞齒軌。

(2)班工長檢查捆綁情況無誤后,通知控制臺司機啟動刮板機,通過打倒車的方法將電機由下向上運至刮板機機尾。

(四)風巷上提刮板機機頭電機(損壞)的施工方法

(1)首先將一個10T的滑輪掛在牽引車尾輪處的頂板上,用一根420m長的鋼絲繩一端固定在電機上,另一端固定在采煤機搖臂上,通過向下開動采煤機使電機向上移動。

(2)在電機上提過程中,跟車工手持對講機跟站在電機斜上方(靠近煤壁側),隨時注意電機的移動狀況,防止電機碰倒超前支柱,如出現異常情況,通過手持對講機聯系采煤機司機立即停機,待處理完后方可重新上提。

 更換刮板機機頭

刮板機換頭術安全技術措施

(一)風巷下放刮板機機頭電機的安全技術措施

(1)首先利用連續牽引絞車將電機運至風巷牽引車尾輪處,卸車后用一根320m長的鋼絲繩通過掛在149#支架頂梁上的滑輪(10T)拴在梭車上,另一端固定在電機上,確保連接可靠,并在電機下墊一塊木板,防止電機突然下滑。

(2)遠離工作面方向啟動連續牽引車,通過梭車的行走向工作面方向移動刮板機機頭電機,在下放過程中,跟車工手持對講機跟在電機斜后方(靠近煤壁側),隨時注意電機的移動狀況,防止電機碰倒超前支柱,如出現異常情況,通過手持對講機聯系牽引車司機立即停車,待處理完后才可重新下放。同時,安排專人站在支架內注意觀察滑輪的情況,出現異常情況用喊話或晃動礦燈通知跟車工,跟車工聯系牽引車司機立即停車。

(3)梭車后的跟車工隨時注意梭車的運行情況,發生異常情況立即通過手持對講機通知牽引車司機停車,待問題處理完后,方可通知牽引車司機開車。

(4)電機的軸向和巷道的走向方向一致,防止電機發生滾動。同時可以避免電機碰撞超前支柱。

(5)在下放電機的過程中,電機下方嚴禁有其他人員作業、行走。

(6)掛滑輪的支架要接實頂板,保證足夠的支撐力。


(二)刮板機下放刮板機機頭電機的安全技術措施

(1)刮板機機頭電機下放至刮板機機尾時,首先將采煤機開至下端頭處,并停電閉鎖,然后將149#支架降下,把兩個5T倒鏈掛在支架頂梁上,通過支架立柱的升降和伸縮梁的伸縮將電機吊至刮板機上,預先在電機下放兩根枕木,再用8#鐵絲穿過枕木不少于3道捆綁在刮板上,捆綁要牢固可靠,防止電機下滑或左右晃動碰壞齒軌。

(2)在使用刮板機運輸電機前,將刮板機上的煤拉干凈,刮板機上的煤拉空后,閉鎖刮板機,并通知控制臺司機將刮板機控制開關手把打到零位進行閉鎖,防止在固定電機時刮板機突然啟動發生意外事故,由班工長檢查無誤后,通知電控臺司機啟動刮板機。

(3)工作面設兩個跟車工,一個緊跟電機,另一個站在就電機最近的閉鎖鍵處,跟車工站在電機的斜上方,時刻注意刮板機的運行情況,出現異常情況,立即通知看閉鎖工閉鎖刮板機。

(4)當電機運送到目的地后停止刮板機,并將閉鎖鍵閉鎖,通知控制臺司機將刮板機控制開關停電并閉鎖,然后利用兩個5T的倒鏈通過鋼絲繩將電機吊起越過電纜槽,放在支架立柱前,通過斜下方一臺支架向下移動,先將斜下方一臺支架降下,掛上倒鏈,然后升起立柱,電機下和靠立柱方必須墊上枕木,防止電機碰壞推移梁或立柱。

(5)在起吊電機的過程中,人員要站在電機的斜上方,防止意外事故發生,起吊時,由專人指揮,確保安全。

(6)將電機吊入刮板機時,電機下方10m范圍內不能站人。



(三)刮板機上拉刮板機機頭電機(損壞)的安全技術措施

(1)當新電機從刮板機上卸下后,利用兩個5T的倒鏈將損壞的電機吊入刮板機上,預先在電機下放兩根枕木,再用8#鐵絲穿過枕木不少于2道捆綁在刮板上,捆綁要牢固可靠,防止電機下滑或左右晃動碰壞齒軌。

(2)班工長檢查捆綁情況無誤后,通知控制臺司機啟動刮板機,通過打倒車的方法將電機由下向上運至刮板機機尾。

(3)工作面設兩個跟車工,一個緊跟電機,另一個站在就電機最近的閉鎖鍵處,出現異常情況,立即閉鎖刮板機。

(4)刮板機在運輸電機的過程中,電機下方10m范圍內嚴禁站人,所有人躲在支架內,跟車工站在電機斜上方,隨時注意刮板機的運行情況,發生卡阻現象時,立即通知看閉鎖工閉鎖刮板機。


(四)風巷上提刮板機機頭電機(損壞)的安全技術措施

(1)首先將一個10T的滑輪掛在牽引車尾輪處的頂板上,用一根320m長的鋼絲繩一端固定在電機上,另一端固定在采煤機搖臂上,通過向下開動采煤機使電機向上移動。

(2)在啟動采煤機前要認真檢查鋼絲繩的捆綁情況,確保連接可靠,不得有掛卡現象。

(3)在電機上提過程中,跟車工手持對講機跟站在電機斜上方(靠近煤壁側),隨時注意電機的移動狀況,防止電機碰倒超前支柱,如出現異常情況,通過手持對講機聯系采煤機司機立即停機,待處理完后方可重新上提。

(4)采煤機在向下運行的過程中,除跟車工外,所有人員躲在支架內,不得在架前作業、停留,防止意外事故發生。



刮板機機頭電機安裝的安全技術措施

1、電機的拆除

(1)拆除前必須將刮板機機頭、機尾電機開關手柄打到“零”位進行閉鎖,且懸掛“有人工作,不準送電”字樣的標志牌,且要有專人看護開關。

(2)在施工前必須將機頭的端頭支架伸縮梁伸出接實頂板,且要注意主、副架間的距離,如有空頂必須用單體支柱支設木板梁加強維護,確保檢修時的安全。

(3)工作人員在機頭工作時,嚴禁任何人員操作附近支架。

(4)準備好兩個完好的5T倒鏈、φ18.5mm繩扣及鋼釬等工器具。

(5)卸掉電機的連接螺栓,用倒鏈托運到安全位置。

(6)使用倒鏈起吊前要設專人認真檢查上、下掛鉤的牢固性和倒鏈的可靠性,否則嚴禁起吊,周圍嚴禁站旁觀人員。

(7)卸掉減速箱一軸端蓋螺栓,用頂絲取出端蓋擦干凈,更換掉140×175×16mm的骨架油封與Ф260×8.6mm與Ф125×5.7mm的“O”型圈。


2、電機的組裝

(1)慢慢將軸承端蓋裝好。

(2)將電機裝到減速箱一軸上,裝配時小心將電機對輪對入彈性塊,防止損壞彈性塊,然后將電機組裝于連接罩上。

(3)整個裝配完畢后,檢查確認無誤后方可合上電機開關,先點動幾次,待完全確認無誤后方可再正式啟動。

(4)待設備運轉半小時后,檢查不漏油,各部聲音正常后,方可撤離人員。

(5)嚴禁人員的手直接摸齒輪的傳動面、孔等,防止傷人。

(6)施工中整個過程必須要有一名隊干與班組長現場指揮,確?,F(xiàn)場安全。

(六)其他嚴格按《11304工作面采煤作業規程》的相關規定執行。
